湛江徐聞600MW海上風電項目投資超過百億
項目措施
項目初始面對項目開工晚工期緊

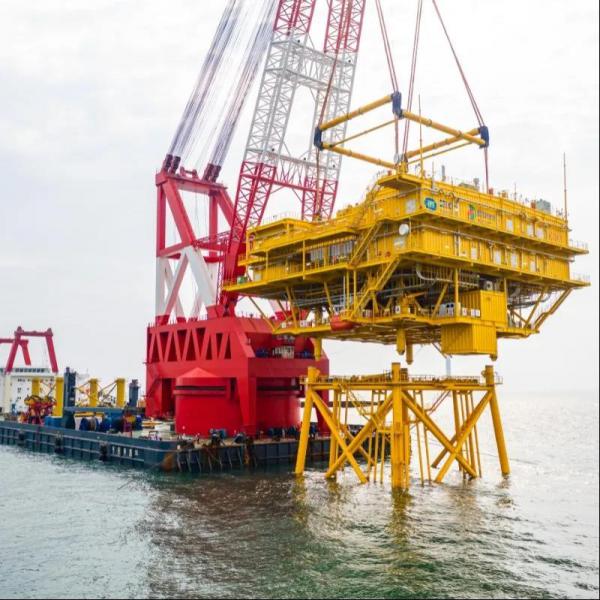

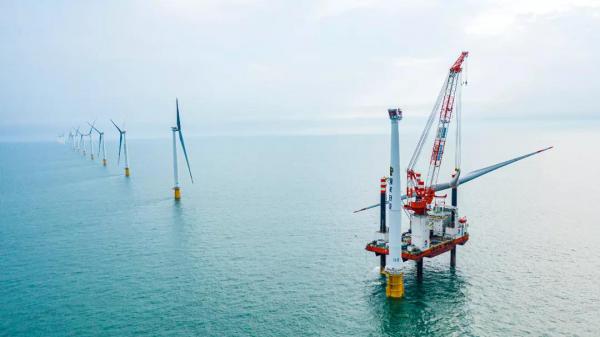

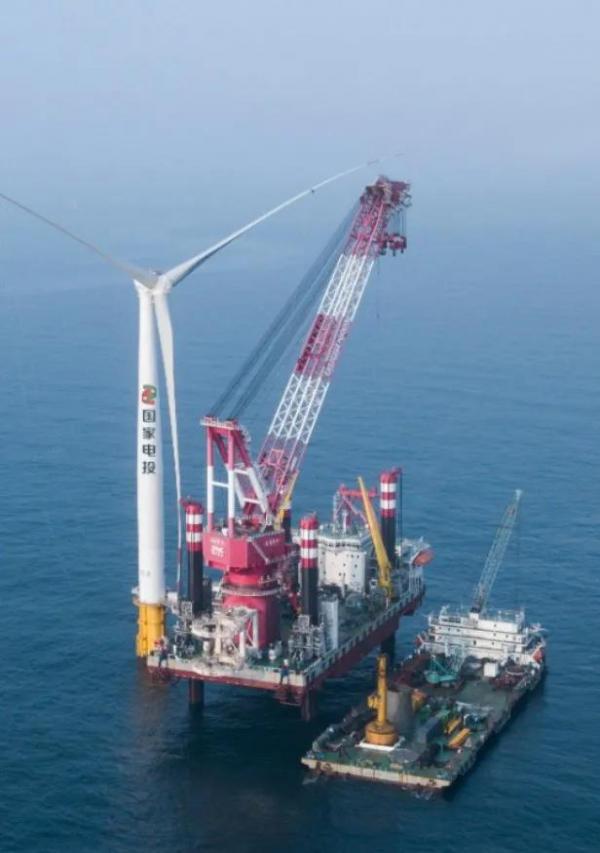

、施工任務重及南海海域海況惡劣,臺風季風頻發的情況,公司制定激勵政策鼓勵過年期間搶抓窗口,有效的提升士氣爭取并利用了寶貴施工窗口期。面對項目實施初期項目船機資源匱乏,船舶市場“一船難求”的情況,公司通過協調施工船舶檔期、船舶資源置換等措施協調“華西5000”“長大海生”“順一1600”“海龍瑞彩”“宇航58”等施工重器陸續在投入本項目,為項目順利實施提供了保障,為項目提前完工夯實了基礎。2021年6月至8月期間,項目部風機吊裝屢創新高,連續三個月施工無間斷,風機吊裝數量連續保持行業****!整個項目安全管理高效可控,施工期間未發生一起安全事故。同時,項目部全體成員不懼挑戰的工作態度,高效出色的施工業績得到了業主、監理單位的充分肯定。項目亮點
速度快
項目自開工建設到主體工程結束耗時8個月零9天
,其中風機吊裝更是5個月完成了49臺6.45MW的海上風電大機組吊裝,成為國內2020年開工的項目中****完成施工,實現順利收官的標段,創造了行業內300MW風場速度之最。效率高
2021年7月22日-8月22日期間
成績佳
截至2021年末
,公司在施工過程中屢創佳績,5月份單月完成12臺風機吊裝,6月份單個作業面7天完成3臺風機吊裝,7月份單個作業面10天完成5臺風機吊裝,8月份單個作業面30天內完成15臺風機吊裝,均創業內最快安裝記錄。來源:龍源振華 作者:卞棟華
