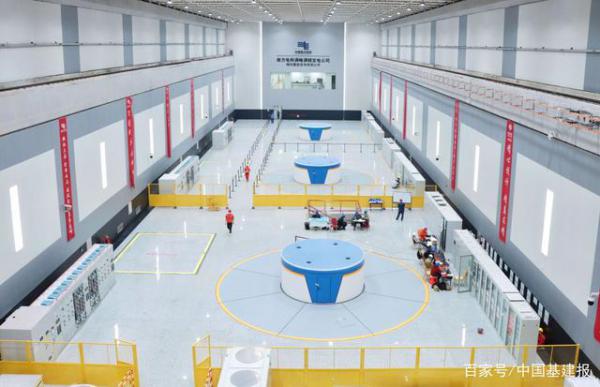

廣東梅州抽水蓄能電站3號機組邁入15天投產試運行
欄目:行業資訊 · 發布日期:2022/4/7 19:52:40
4月3日18:00,水電八局承擔安裝調試的廣東梅州抽水蓄能電站3號機組正式邁入15天投產試運行
。
3月10日
,3號機組****啟動,機組運行穩定
、技術指標優良
,順利完成了過速試驗。3號機組調試項目也于同日開始做水輪機方式啟動至額定轉速
,并于3月13日****發電方向并網發電
。
機組整組啟動前,項目部按照啟動試運行大綱要求進行了啟動前調試、水輪機方向試驗
、水泵方向試驗
、水輪機與水泵轉換試驗、涉網試驗等各項試驗
。調試期間
,機組運行穩定,各部位的振動
、擺度
、瓦溫等運行參數達到優良標準。
4月2日做完調試試驗后
,啟動驗收委員會驗收組進行了3號機組考核試運行前驗收工作
。驗收組一致認為3號機組調試結果滿足相關標準及合同要求,啟動調試過程各項功能
、性能指標正常
,確認工程具備投入考核試運行條件。
4月3日
,項目部順利完成了所有試驗及相關消缺工作
,當日18時,3號機組正式投入15天考核試運行
。
梅蓄電站庫容量巨大
,調峰能力強,裝機容量為4臺30萬千瓦機組
,其一期工程預計年發電量15.7億千瓦時
,每年預計可節約標準煤17.1萬噸、減少二氧化碳排放42.8萬噸
、減少二氧化硫及粉塵排放0.15萬噸
。
此次3號機組邁入投產試運行,是繼首臺機組
、2#機組成功投產發電后
,梅蓄電站交出的又一力作。短短幾個月
,梅蓄交出了抽蓄機組“二投三啟”的業績
,是項目部全體員工的辛勞成果。前路漫漫
,項目部將毫不松懈
、緊咬全部機組投產的目標,豎好機組安裝行業的標桿
,以實際行動落實好公司2022的規劃
。
中國基建報(祝秀云 報道)
本文轉載于網絡,如涉及版權問題請發現及時聯系,我們定會配合刪除
本站全力支持關于《中華人民共和國廣告法》實施的“極限化違禁詞”相關規定
,且已竭力規避使用“違禁詞”。故即日起凡本網站任意頁面含有極限化“違禁詞”介紹的文字或圖片
